10月最新工程进度!柬埔寨准业主们,你投资的项目又有新变化!

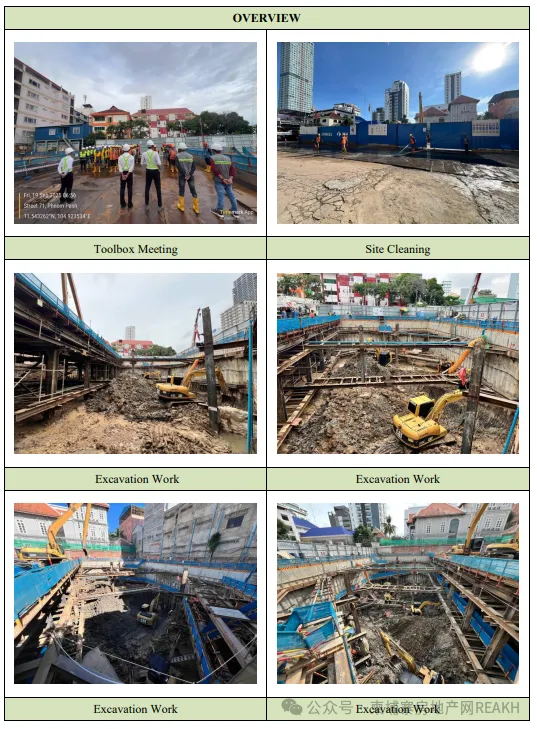

10月最新工程进度播报! 77层320米柬埔寨未来第一高楼—— J Tower 3 项目建设正在稳步推进中,以下是详细施工进展: 工程内容 状态 百分比 完成日期 桩基施工 已完成 100% 2025年4月24日 声波检测 已完成 100% 2025年5月27日 岩芯取样 已完成 100% 2025年6月10日 承台施工 已完成 100% 2025年8月5日…

2025年10月28日阅读约 1 分钟93 阅读量共享FacebookLinkedInXEmail

10月最新工程进度播报!

77层320米柬埔寨未来第一高楼——J Tower 3项目建设正在稳步推进中,以下是详细施工进展:



工程内容

状态

百分比

完成日期

桩基施工

已完成

100%

2025年4月24日

声波检测

已完成

100%

2025年5月27日

岩芯取样

已完成

100%

2025年6月10日

承台施工

已完成

100%

2025年8月5日

第一层支撑

已完成

100%

2025年9月11日

第二层支撑

已完成

100%

2025年10月16日

第三层支撑

施工中

80%

-

基坑开挖

施工中

70%

-

在工程顺利进行的同时,销售也有新进展:

46至76楼的高层单位已全部售罄,28至45楼还余少量可售房源,有投资或自住需求的家庭抓紧机会!



【项目名】J Tower 3

【位置】金边BKK1南端

【占地面积】1836平方米

【建筑面积】98480平方米

【建筑层高】77层320米

【开发商】Tanichu Assetment CO.,Ltd.

【总户数】360户

【停车位】252个

【电梯数量】8部

【项目时间表】

开工时间:2023年12月

预计竣工:2028年12月

预计交房:2029年1月

看房微信:REAKH2016

常规户型

日式大三房

166㎡ | 3卧2卫

面积:套内166㎡(建筑面积~216㎡)

楼层:12-25楼,28-47楼,51-76楼

特点:拐角位置,每层仅4户,分别位于西北、东北、东南、西南4个拐角位置,不同朝向可看到城市景观和河景景观。

178㎡ | 3卧3卫

面积:套内178㎡(建筑面积231㎡)

楼层:12-25楼,28-47楼,51-76楼

特点:中间位置,每层仅2户,一户朝东,一户朝西,分别能够看到日出、湄公河景和日落、城市景观。

定制户型

奢华大平层

方案一:166㎡+166㎡两户合并=332平方米

将两个166平方米的转角户型合并,总面积达到332平方米,这是一个非常适合大家庭的选择。合并后的空间,除了提供更加宽敞的客厅和餐厅区域外,还能为住户提供更多的独立功能区。家庭可以根据需求进行灵活划分,设立独立的工作区、娱乐区或储物空间,创造一个符合个人需求的生活环境。

方案二:166㎡+178㎡两户合并=344平方米

如果您对空间有更高的要求,166㎡+178㎡的合并户型提供了344平方米的超大面积,能够为您打造一个更加精致且有独立功能区的生活空间。这个合并户型最大优点是室内空间的灵活分配,例如,您可以将一部分空间设计为休闲区、儿童活动区,或是打造一个独立的书房,满足不同生活需求。

方案三:166㎡+166㎡+178㎡三户合并=510平方米

对于追求极致奢华和空间感的客户,166平方米+166平方米+178平方米的合并户型提供了510平方米的超大空间,几乎可以实现任何居住需求,例如家庭影院、红酒储藏室、按摩室、豪华客厅。如此巨大的空间带来的不仅是舒适感,更是无穷的可能性,每一个房间都可以根据您的个人需求重新设计,完美适应不同的生活方式。
